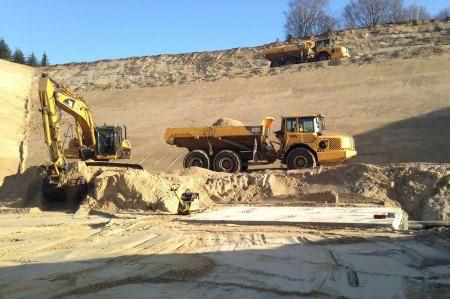

3D maskinstyring har sparet mange timerEn gravemaskine arbejder i bunden af det 60.000 kubikmeter store bassin til oplagring af varme ved Dronninglund Fjernvarme.

3D maskinstyring har sparet mange timer

Jakobsen & Blindkilde har anlagt 60.000 kubikmeter damvarmelager ved Dronninglund med Scanlasers GPS-baserede maskinstyring. Det har sparet både landmåleromkostninger og maskintimer

05-08-2013

Der er ikke brugt afsætningspæle, men i stedet GPS-antenner på to gravemaskiner og en dozer under arbejdet med at flytte ca. 55.000 kubikmeter jord og sand ved Dronninglunds nye fjernvarmeanlæg, hvor varmeproduktionen fra 35.000 kvadratmeter solfangere skal oplagres i en dam med 60.000 kubikmeter vand.
Ifølge projektchef Morten Nissen, Jakobsen & Blindkilde, var det som udgangspunkt et lidt uoverskueligt projekt, fordi det er anlagt i en gammel, fuldstændig tilgroet grusgrav, og terrænforholdene betyder, at der er 32 meter højdeforskel i området.

- Selvfølgelig kunne vi have gennemført projektet med traditionel afsætning, men det er svært at sætte pæle i et skovområde, og vi har sparet rigtigt mange landmålertimer på denne måde. Samtidig har vi undgået, at maskinerne har stået stille for at vente på afsætning, understreger Morten Nissen.

Flere fordele
Direktør Esben Søndervad Pedersen ser betydelige besparelser ved at anvende Scanlasers 3D maskinstyring med GPS.

- Det er helt afgørende ved denne type projekter, at vi har det samlede overblik hele vejen igennem, så vi ikke kommer til at flytte rundt med materialerne flere gange. Så ryger fortjenesten. Vi havde en meget stram tidsplan på projektet for Dronninglund Fjernvarme, og det er i kraft af den GPS-baserede maskinstyring, at vi har overholdt planen, siger Esben Søndervad Pedersen.

Samtidig med effektiviseringen af selve produktionen, så bruger firmaet også systemet til dokumentation for arbejdet, da de kan overføre rapporter i 3D direkte til bygherre og rådgiver. Dermed ligger der en stor del af kvalitetssikringen klar direkte fra maskinstyringen.

- Endelig kan systemet også anvendes til at kalkulere jordmængder. Vi giver ofte tilbud efter rådgivers overslag over mængden at materialer, der skal flyttes. Vi har tidligere brugt en del ressourcer på manuelt at beregne de faktiske mængder, men nu er det ret simpelt at hente de nødvendige data ud af systemet, fortæller Esben Søndervad Pedersen.

Udbygger systemet
Jakobsen & Blindkilde har det seneste halvandet år haft Scanlasers iX3D MikroDigger, som tidligere hed XC16, på tre gravemaskiner og en dozer. På projektet i Dronninglund var Niras rådgiver, og de leverede elektronisk tegningsmateriale, som efter en konvertering blev indlæst i maskinerne.

- Vi har i alt 10 gravemaskiner over 20 tons, og vi udbygger stille og roligt med GPS-systemet på flere maskiner. Vi kan mærke, at vi bruger det mere og mere på de maskiner, hvor førerne har vænnet sig til det. Det er helt klar fremtiden, siger Esben Søndervad Pedersen.

Morten Nissen understreger, at GPS-baseret maskinstyring er et hjælpeværktøj og ikke noget, der erstatter maskinførerens egen dømmekraft.

- For at få det optimale udbytte af maskinstyringen, skal vi have dygtige maskinførere, som interesserer sig for at bruge det. De skal også være i stand til at indlæse tegninger. Hvis der mangler et eller andet, så ringer de hjem og får overført detaljer til tegningerne, som de skal kunne indlæse, og det tager lidt tid at lære, siger Morten Nissen.

- kj

Seneste nyt

Mest læste

Brochurer

172 boliger i Fælledby er så ringe sat sammen, at de må rives ned inden indflytning

172 boliger i Fælledby er så ringe sat sammen, at de må rives ned inden indflytning

En grundig teknisk undersøgelse af to kommende boligbyggerier i Fælledby har vist alvorlige og omfattende byggefejl i en sådan grad, at de må rives ned, og der må startes forfra. Nu hedengangne Scandi Byg har opført bygningerne

Skatteministeren vil ikke rokke ved CVR-bøder

Skatteministeren vil ikke rokke ved CVR-bøder

Kravet om virksomhedsoplysninger på visse vare- og lastbiler er et led i bekæmpelsen af sort arbejde

- Indfør fast track til virksomheder, der tidligt dokumenterer lavt klimaaftryk

- Indfør fast track til virksomheder, der tidligt dokumenterer lavt klimaaftryk

Byggeprojekter, der dokumenterer et markant lavere klimaaftryk eller en væsentlig anvendelse af genbrugte byggematerialer, bør komme hurtigere gennem den kommunale byggesagsbehandling. Det foreslår Dansk Erhverv

Projekt: Byggebranchen mangler viden om PFAS i byggematerialer

Projekt: Byggebranchen mangler viden om PFAS i byggematerialer

PFAS er fundet i en række byggevarer, men ingen har det fulde overblik over, hvor de problematiske fluorstoffer gemmer sig. Det gør det svært at undgå PFAS i nyt byggeri og står i vejen for sikker genbrug og genanvendelse af materialer
